建筑工程深基坑施工技术(1)
(一)建筑工程深基坑工程概述
①开挖深度超过 5m(含 5m)的基坑(槽)的土方开挖、支护、降水工程,②开挖深度虽未超过
5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开 挖、支护、降水工程。
(二)深基坑土方开挖施工
基坑的土方开挖工艺,主要分为放坡挖土、中心岛式(也称墩式)挖土、盆式挖土和逆作法挖土。
1.放坡挖土
放坡开挖通常是最经济的挖土方案。当基坑开挖深度不大(软土地区挖深不超过 4m,地下水位低 的土质较好地区挖深亦可较大)、周围环境又允许,经验算能确保土坡的稳定性时,均可采用放坡开挖。
基坑采用机械挖土,坑底应保留 200~300mm 厚基土,用人工清理整平,防止坑底土扰动。
开挖深度较大的基坑,当采用放坡挖土时,宜设置多级平台分层开挖,每级平台的宽度≥ 1.5m。
分层挖土厚度不宜超过 2.5m。
2.中心岛式挖土
中心岛式挖土适用于大型基坑。要遵循开槽支撑、先撑后挖、分层开挖、严禁超挖的原则。同一 基坑内当深浅不同时,先浅后深。当两个深浅不同的基坑同时挖土时,先深后浅。当基坑底部有局部 加深的电梯井、水池等,如深度较大宜先对其边坡进行加固处理后再进行开挖。
3.盆式挖土
优点是周边的土坡对围护墙有支撑作用,有利于减少围护墙的变形;缺点是大量的土方不能直接外 运,需集中提升后装车外运。盆式挖土周边留置的土坡其宽度、高度和坡度大小均应通过稳定验算确定。
(三)深基坑降排水施工
深基坑降水方法有集水沟明排水法和人工降低地下水位法等,可以根据基坑规模、深度、场地及 周边工程、水文与地质条件、需降水深度、周围环境状况、支护结构种类、工期要求及技术经济效益 等全面综合考虑、分析、比较后合理选用降水类型。
(四)深基坑支护施工
1.深基坑支护形式

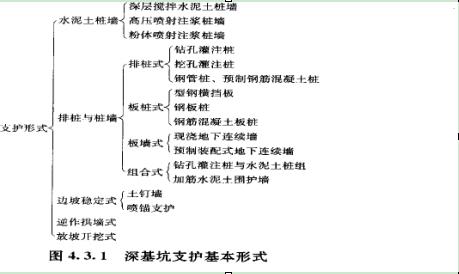

(1)深基坑支护的基本形式。

(2)深基坑支护基本形式的选择。深基坑支护形式的选择应综合考虑工程地质与水文地质条件、 基础类型、基坑开挖深度、降排水条件、周边环境对基坑侧壁位移的要求、基坑周边荷载、施工季节、 支护结构使用期限等因素。
基坑侧壁安全等级及重要性系数
安全等级 | 破坏后果 | % |
一级 | 支护结构破坏、土体失稳或大变形对基坑周边环境及地下结构施工影响很严重 | 1.10 |
二级 | 支护结构破坏、土体失稳或大变形对基坑周边环境及地下结构施工影响一般 | 1.00 |
三级 | 支护结构破坏、土体失稳或大变形对基坑周边环境及地下结构施工影响不严重 | 0.90 |
类型 | 适用条件 |
水泥土挡墙式 | 基坑侧壁安全等级宜为二、三级;水泥土墙施工范围内地基承载力≤l50kPa;基坑深度≤6m;基坑 |
周围具备水泥土墙的施工宽度 | (13) | 。 |
排桩与板墙式 | 基坑侧壁安全等级一 、二、三级;悬臂式结构在软土场地中≤5m;当地下水位高于基坑底面时,宜 采用降水、排桩与水泥土桩组合截水帷幕或采用地下连续墙;用逆作法施工。 |
边坡稳定式 | ①基坑侧壁安全等级宜为二、三级非软土场地; ②土钉墙基坑深度≤12m; ③喷锚支护适用于无流砂、含水量不高、不是淤泥等流塑土层的基坑,开挖深度≤18m; ④当地下水位高于基坑底面时,应采取降水或截水措施。 |
逆作挡墙式 | 1)基坑侧壁安全等级宜为二、三级; 2)淤泥和淤泥质土场地不宜采用; 3)基坑平面尺寸近似方形或圆形,施工场地适合拱圈布置; 4)拱墙轴线的矢跨比不宜小于 1/8,坑深≤ 12m; 5)地下水位高于基坑底面时,应采取降水或截水措施。 |
放坡开挖式 | 基坑侧壁安全等级宜为三级;基坑周围场地应满足放坡条件,土质较好;当地下水位高于坡脚时, 应采取降水措施。 |
